HOME»ITパスポート平成21年春期»問37
ITパスポート平成21年春期 問37
問37
図の作業について,全体の作業終了までの日数は24日間であった。作業Cの日数を3日短縮できたので,全体の作業終了までの日数が1日減った。作業Dの所要日数は何日か。
- 6
- 7
- 8
- 9
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント
正解
ウ
解説
アローダイアグラムからクリティカルパスを求める定番問題です。

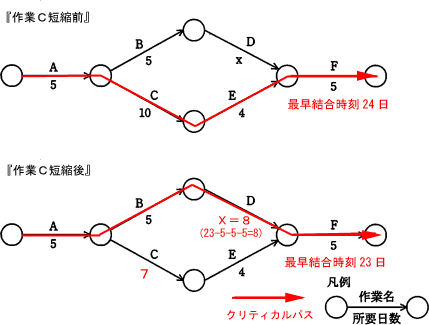

作業Cが短縮する前の状態では、全体の作業終了までの日数(最早結合時刻)は24日間とありますので、この状態でのクリティカルパスは、
A(5)→B(5)→D(x)→F(5)=?(xは9以下)
A(5)→C(10)→E(4)→F(5)=24
で、「A→C→E→F」であることがわかります。
次に作業Cが、3日短縮すると全体の作業終了までの日数(最早結合時刻)は1日短縮した(23日)とありますので、
A(5)→B(5)→D(x)→F(5)=23(xは9以下)
A(5)→C(7)→E(4)→F(5)=21
となり、最早結合時刻が21日ではない「A→B→D→F」の工程が最早結合時刻23日でクリティカルパスであることがわかります。
23日からA, B, Fの各作業日数を引くと、Dの作業期間は8日になります。
作業Cが短縮する前の状態では、全体の作業終了までの日数(最早結合時刻)は24日間とありますので、この状態でのクリティカルパスは、
A(5)→B(5)→D(x)→F(5)=?(xは9以下)
A(5)→C(10)→E(4)→F(5)=24
で、「A→C→E→F」であることがわかります。
次に作業Cが、3日短縮すると全体の作業終了までの日数(最早結合時刻)は1日短縮した(23日)とありますので、
A(5)→B(5)→D(x)→F(5)=23(xは9以下)
A(5)→C(7)→E(4)→F(5)=21
となり、最早結合時刻が21日ではない「A→B→D→F」の工程が最早結合時刻23日でクリティカルパスであることがわかります。
23日からA, B, Fの各作業日数を引くと、Dの作業期間は8日になります。
