ITパスポート平成27年秋期 問94

【問93~96は中問形式の出題です。中問Cの問題文を読んでから回答してください。】

問94

図1の各工程を予定日数どおりに終了する場合,この組立て作業は何日で完了するか。
  • 10
  • 12
  • 14
  • 16

分類

マネジメント系

正解

解説

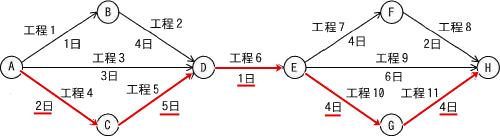

結合点A→結合点D、結合点E→結合点Hの2つの区間に分けて考えていきます。

結合点Aから結合点Dに至る経路は以下の3つです。
  • 工程1(1日)→工程2(4日)=5日
  • 工程3(3日)=3日
  • 工程4(2日)→工程5(5日)=7日
したがって結合点Aから結合点Dまでのクリティカルパスは「工程4→工程5」、最短完了日数は7日とわかります。

また、結合点Eから結合点Hに至る経路は以下の3つです。
  • 工程7(4日)→工程8(2日)=6日
  • 工程9(6日)=6日
  • 工程10(4日)→工程11(4日)=8日
したがって結合点Eから結合点Hまでのクリティカルパスは「工程10→工程11」、最短完了日数は8日とわかります。

これらのことから組立て作業全体としてのクリティカルパスは「工程4→工程5→工程6→工程10→工程11」、最短完了日数は、

 2+5+1+4+4=16(日)

になります。
