ITパスポート平成31年春期 問53

問53

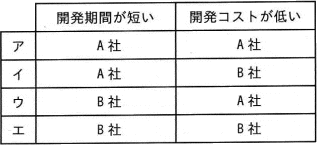

50本のプログラム開発をA社又はB社に委託することにした。開発期間が短い会社と開発コストが低い会社の組合せはどれか。

〔前提〕
  • A社 生産性:プログラム1本を2日で作成 コスト:4万円/日
  • B社 生産性:プログラム1本を3日で作成 コスト:3万円/日
  • プログラムは1本ずつ順に作成する。
  • 53.png/image-size:317×145



分類

マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント

正解

解説

[A社]
開発期間 … 50本×2日=100日
開発コスト … 100日×4万円=400万円

[B社]
開発期間 … 50本×3日=150日
開発コスト … 150日×3万円=450万円

したがって、開発期間、開発コストの両方でA社の方が低くなります。
