ソフトウェアの開発作業に関する次の記述を読んで,四つの問いに答えよ。

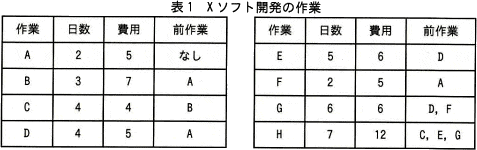

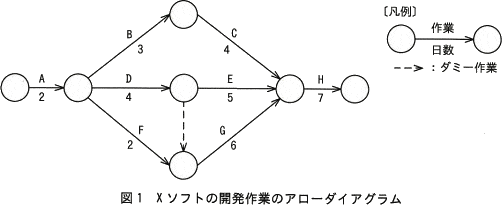

機械メーカーのS社では、製品Xに組み込むソフトウェア(以下、Xソフトという)の開発作業A~Hを表1のように計画した。ここで、前作業とは当該作業を開始する前に終了していなければならない作業のことであり、各作業は前作業が終了すればすぐに開始する。各作業に掛かった費用は、各作業完了時に計上する。 図1は,表1に基づいて作成したアローダイアグラムである。
【中問A】
問85 開発終了日は最短で何日目か [ストラテジ系]
問86 費用の累計を表すグラフ [マネジメント系]
問87 費用と効果に関する記述 [マネジメント系]
問88 遅れた原因と考えられるもの [マネジメント系]
