ITパスポート平成26年秋期 問86

【問85~88は中問形式の出題です。中問Aの問題文を読んでから回答してください。】

問86

Xソフトの開発が表1のとおりに進んだ場合,開始してから10日目の作業完了時までに計上する費用の累計を表すグラフとして,適切なものはどれか。
  • 86a.png/image-size:213×157
  • 86i.png/image-size:212×158
  • 86u.png/image-size:213×157
  • 86e.png/image-size:212×157

分類

マネジメント系

正解

解説

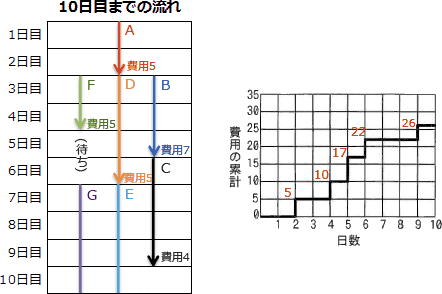

説明文に「各作業に掛かった費用は,各作業完了時に計上する」という記述があります。開発作業の流れを1日ごとに確認しながら費用の増加を検証していきます。
1日目
作業Aが開始される。
2日目
作業Aが完了し費用5が計上される。
3日目
作業B,D,Fが開始される。
4日目
作業Fが完了し費用5が計上される。
ここまでの累計費用は10
5日目
作業Bが完了し費用7が計上される。(作業Fは作業Dの完了待ち)
ここまでの累計費用は17
6日目
作業Cが開始、作業Dが完了し費用5が計上される。作業Fは作業Dの完了待ち)
ここまでの累計費用は22
7日目
作業E,Gが開始される。
8日目
9日目
作業Cが完了し費用4が計上される。
ここまでの累計費用は26
10日目
まとめると累計費用は以下のように推移していくことになります。
  • 2日目→5
  • 4日目→15
  • 5日目→17
  • 6日目→22
  • 9日目→26
この変化を適切に表しているグラフは「イ」です。
86.png/image-size:442×294
